•     •   11 min read

Cos'è il tracciamento del tempo e come aumenta il margine delle attività di servizio?

Le aziende di servizi nelle fasi iniziali di svilup­po spes­so oper­a­no in modo caoti­co e sen­za un adegua­to con­trol­lo delle risorse. Ciò si man­i­fes­ta tipi­ca­mente con l’assen­za di pro­ces­si sis­tem­ati­ci e di mon­i­tor­ag­gio del tem­po. In questo mate­ri­ale, spiegher­e­mo come imple­mentare un approc­cio sis­tem­ati­co alle oper­azioni di un’azien­da di servizi e alla con­tabil­ità delle risorse da zero uti­liz­zan­do un’a­gen­zia dig­i­tale fit­tizia come esempio.

Inizial­mente, tut­to il lavoro del­l’a­gen­zia veni­va dis­cus­so in chat di lavoro. I prog­et­ti dei cli­en­ti pote­vano man­care di una strut­tura chiara. Il coor­di­na­men­to e l’ap­portare mod­i­fiche richiede­va molto tem­po, e le mod­i­fiche aggiun­tive da parte del cliente non veni­vano doc­u­men­tate. Alla fine, il pro­pri­etario si è reso con­to che era nec­es­sario un track­er di com­pi­ti per il fun­zion­a­men­to effi­ciente del team, dove sareb­bero sta­ti mem­o­riz­za­ti tut­ti i prog­et­ti e i com­pi­ti. Per­tan­to, la soci­età ha imple­men­ta­to Work­sec­tion per cen­tral­iz­zare i pro­ces­si lavorativi.

Van­tag­gi del­l’Im­ple­men­tazione di un Track­er di Compiti

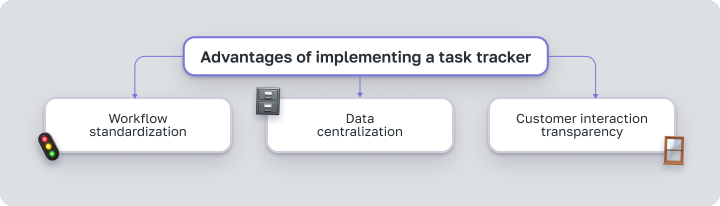

  • Stan­dard­iz­zazione. Il man­ag­er crea e con­figu­ra prog­et­ti stan­dard nel sis­tema una vol­ta, che ven­gono poi uti­liz­za­ti in segui­to e risparmi­ano tempo.
  • Cen­tral­iz­zazione dei Dati. Nes­suna neces­sità di mon­i­torare costan­te­mente lo sta­to delle attiv­ità nelle chat di squadra. Tutte le infor­mazioni sul lavoro del­l’azien­da sono mem­o­riz­zate in un luo­go. Mostra chi ha fat­to cosa e su cosa stan­no attual­mente lavorando.
  • Trasparen­za nelle inter­azioni con i cli­en­ti. Coin­vol­gere i cli­en­ti nei prog­et­ti aumen­ta la loro lealtà e sem­pli­fi­ca il proces­so di approvazione.
Il pas­sag­gio a un track­er di com­pi­ti del team ha risolto il prob­le­ma del­l’a­gen­zia con l’or­ga­niz­zazione del lavoro, ma il prob­le­ma del­la con­tabi­liz­zazione delle risorse è rimas­to irrisolto.

Per­ché il Mon­i­tor­ag­gio del Tem­po è Necessario

1️⃣Pri­or­i­tiz­zare i Clienti

Quan­do gestis­ci prog­et­ti per i cli­en­ti, diver­si cli­en­ti richiedono diverse quan­tità di atten­zione e tem­po, la risor­sa prin­ci­pale del­l’a­gen­zia. Il mon­i­tor­ag­gio del tem­po aiu­ta a com­pren­dere il numero attuale di ore inves­tite nei prog­et­ti e aiu­ta a val­u­tarne la redditività.

Ad esem­pio, l’Azien­da A è il cliente più grande del­l’a­gen­zia dig­i­tale. Tut­tavia, l’Azien­da A richiede anche molto tem­po per revi­sioni aggiun­tive e micro­man­age­ment. Di con­seguen­za, invece delle 80 ore ven­dute al cliente, il team spende 120 ore sul prog­et­to, ma queste 40 ore aggiun­tive riman­gono non doc­u­men­tate. Così, anche a pri­ma vista, un cliente red­di­tizio” può effet­ti­va­mente causare perdite per l’agenzia.

2️⃣Con­trol­lo del Tem­po del Team

Nelle aziende di servizi, ogni ora di lavoro dei dipen­den­ti influisce sul­la red­di­tiv­ità del busi­ness. Dopo­tut­to, il 70 – 80% delle spese sono salari del team.

Men­tre c’è un flus­so costante di cli­en­ti, spe­cial­mente con abbona­men­ti e paga­men­ti rego­lari, i mar­gi­ni dei prog­et­ti pos­sono non essere ovvi. Tut­tavia, quan­do gli ordi­ni diminuis­cono, ad esem­pio, a causa di un ral­len­ta­men­to del mar­ket­ing o delle ven­dite, i prob­le­mi diven­tano evi­den­ti. I paga­men­ti ai dipen­den­ti riman­gono sta­bili, men­tre il nuo­vo red­di­to è insuf­fi­ciente per coprire le perdite.

Con­sapev­olez­za del­la Neces­sità del Mon­i­tor­ag­gio del Tempo

Com­pren­dere quan­to tem­po e su cosa il team spende con­sente un’al­lo­cazione più effi­ciente delle risorse. Questo aiu­ta a cal­co­lare il tas­so inter­no cor­ret­to, e aggiun­gen­do il mar­gine obi­et­ti­vo, a vendere il tem­po del­l’a­gen­zia a con­dizioni favorevoli.

Il mon­i­tor­ag­gio del tem­po risponde anche alle seguen­ti domande:

  1. Quan­to tem­po può allo­care il team ai prog­et­ti dei cli­en­ti ogni mese? Questo sig­nifi­ca effi­cace­mente quale ban­ca del tem­po” ha l’azienda.
  2. Quan­to tem­po il team spende effet­ti­va­mente sui prog­et­ti dei cli­en­ti? Per ver­i­fi­care l’allinea­men­to delle cifre reali con quelle indi­cate nelle fat­ture dei clienti.
  3. Qual è il cos­to per ora del lavoro del­l’azien­da? Per sco­prire il tas­so inter­no che tiene con­to di tutte le spese del­l’a­gen­zia e con­sente di oper­are in pareggio.
Così, il mon­i­tor­ag­gio del tem­po aiu­ta a ren­dere il portafoglio prog­et­titraspar­ente e gestibile. In questo modo, si com­prende quali prog­et­ti con­sumano più risorse di quelle che por­tano denaro. I dati rac­colti con­sentono di cam­biare la strate­gia, gius­ti­fi­care gli aumen­ti di prez­zo e rifi­utare part­ner­ship sfavorevoli.

Sfide del­l’Im­ple­men­tazione del Mon­i­tor­ag­gio del Tempo

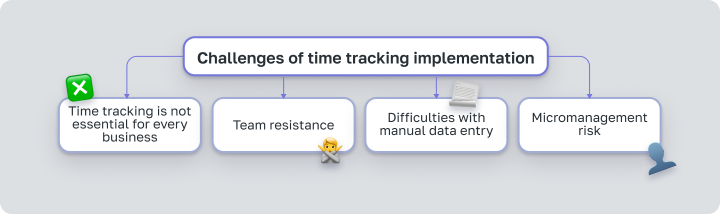

1️⃣ Non tutte le aziende han­no real­mente bisog­no del mon­i­tor­ag­gio del tempo

In pri­mo luo­go, non tutte le aziende richiedono il mon­i­tor­ag­gio del tem­po. La neces­sità dipende dal tipo di azien­da. Ad esem­pio, nelle agen­zie cre­ative, il pro­pri­etario del­l’azien­da è più inter­es­sato a risol­vere i prob­le­mi del cliente che a quan­to tem­po ci vuole.

Tut­tavia, nelle aziende legali, la situ­azione è diver­sa. Quan­do un’azien­da ha 30 avvo­cati con una tar­if­fa oraria di 200$, è impor­tante capire come il loro tem­po è dis­tribuito e su quali prog­et­ti è spe­so, gius­to? In questo caso, com­pi­ti tipi­ci richiedono un mon­i­tor­ag­gio det­taglia­to delle ore per una migliore piani­fi­cazione, val­u­tazione delle prestazioni e ottimiz­zazione dei costi.

2️⃣Resisten­za del Team

Imple­mentare il mon­i­tor­ag­gio del tem­po può provo­care reazioni neg­a­tive nel team. La direzione com­prende il val­ore di tale mon­i­tor­ag­gio, ma quan­do si trat­ta di imple­men­tazione, la resisten­za del team è inevitabile. Alcu­ni lavo­ra­tori pos­sono per­cepir­lo come una for­ma di con­trol­lo aggiun­ti­vo, men­tre altri pos­sono ved­er­lo come una buro­crazia inutile.

3️⃣Dif­fi­coltà nel­l’In­ser­i­men­to Man­uale dei Dati

Il mon­i­tor­ag­gio del tem­po in genere inizia con fogli di lavoro in Excel. Questo sig­nifi­ca che i dipen­den­ti devono lavo­rare in un pro­gram­ma men­tre aggior­nano man­ual­mente i dati sulle ore spese in un altro. Questo approc­cio com­pli­ca ulte­ri­or­mente un proces­so già impeg­na­ti­vo di imple­men­tazione del mon­i­tor­ag­gio orario.

4️⃣Man­can­za di una Per­sona Respon­s­abile per l’Implementazione

Sen­con­do una per­sona respon­s­abile per il proces­so di imple­men­tazione, l’in­te­grazione esce rap­i­da­mente dal con­trol­lo. Entro una set­ti­mana, molti iniziano a inserire le ore dal­la memo­ria ogni ven­erdì. Questo riduce l’ac­cu­ratez­za e l’ef­fi­ca­cia com­p­lessi­va del mon­i­tor­ag­gio. Per­tan­to, assi­cu­rati che ci sia qual­cuno che mon­i­tori l’aderen­za alle nuove regole, mon­i­tori costan­te­mente e riferisca i risultati.

Come Imple­mentare con Suc­ces­so il Mon­i­tor­ag­gio del Tempo


1️⃣ Sta­bilis­ci Regole Chiare e Assi­cu­rati del­la Comunicazione

Imple­mentare il mon­i­tor­ag­gio del tem­po richiede volon­tà polit­i­ca da parte del­la direzione. Innanz­i­tut­to, spie­ga gli obi­et­tivi del mon­i­tor­ag­gio del tem­po al team. Sot­to­lin­ea che è mira­to ad aumentare l’ef­fi­cien­za dei prog­et­ti, non a con­trol­lare il team.

Crea un piano chiaro con regole per tut­ti i mem­bri del team. Ad esem­pio, definis­ci quali tipi di com­pi­ti devono essere mon­i­torati e come far­lo uti­liz­zan­do lo stru­men­to scel­to. For­nisci feed­back rego­lari e con­di­vi­di infor­mazioni con il team sul suc­ces­so dell’implementazione.

2️⃣Asseg­na una Per­sona Respon­s­abile per l’Implementazione

Deve esser­ci qual­cuno respon­s­abile per l’im­ple­men­tazione del mon­i­tor­ag­gio del tem­po. Le sue man­sioni dovreb­bero includ­ere il promemo­ria al team riguar­do al mon­i­tor­ag­gio del tem­po e la super­vi­sione rego­lare del tem­po mon­i­tora­to sec­on­do il piano.

3️⃣Min­i­miz­zare Azioni Innecessarie

Il mon­i­tor­ag­gio del tem­po dovrebbe avvenire all’in­ter­no del­lo stes­so stru­men­to in cui il team reg­is­tra i com­pi­ti. Evi­ta di pas­sare tra gli stru­men­ti per non com­pli­care inutil­mente il processo.

Con­sid­era i servizi di ges­tione dei prog­et­ti con un track­er del tem­po inte­gra­to, come Work­sec­tion. Work­sec­tion ha un timer incor­po­ra­to che ti con­sente di iniziare a mon­i­torare il tem­po facil­mente. Se usi altri prodot­ti come Asana, Jira o Trel­lo, devi con­fig­u­rare inte­grazioni o plu­g­in come Time­Doc­tor o Hourly.

4️⃣Rivedere il Sis­tema di Motivazione

Per man­tenere il team inter­es­sato a seg­nalare con pre­ci­sione le ore lavo­ra­tive, vale la pena pas­sare da un’en­tra­ta di ore obbli­ga­to­ria (PUSH) a incen­tivi (PULL), cre­an­do un sis­tema di moti­vazione. Questo può essere ottenu­to legan­do i paga­men­ti delle tar­iffe alle ore lavorate.

Nel busi­ness dei servizi, lo stan­dard di set­tore è mon­i­torare 120 ore su 160 ore lavo­ra­tive in un mese.

Il sis­tema di moti­vazione potrebbe apparire in questo modo:

Un dipen­dente che com­ple­ta la nor­ma di 120 ore riceve la tar­if­fa piena. Per meno ore, il red­di­to diminuisce, e per ore di lavoro stra­or­di­nar­ie, come 130 ore, viene for­ni­to un pic­co­lo bonus. Il bonus deve essere mod­er­a­to e la penal­ità per scarsa prestazione deve essere sig­ni­fica­ti­va.

Questo è nec­es­sario affinché il dipen­dente rispet­ti la nor­ma ma non lavori ecces­si­va­mente e non si esaurisca.

5️⃣Costru­ire un Abi­tu­dine e Inte­grare Gradualmente

È impor­tante imple­mentare il nuo­vo stru­men­to grad­ual­mente. Per il pri­mo mese, sta­bilis­ci un obi­et­ti­vo rel­a­ti­va­mente sem­plice: mon­i­torare almeno 60 ore su 120, dan­do al team tem­po per adat­tar­si. La per­sona respon­s­abile del­l’im­ple­men­tazione dovrebbe con­trol­lare le voci delle ore quo­tid­i­ana­mente per le prime settimane.

Van­tag­gi del­l’Im­ple­men­tazione del Mon­i­tor­ag­gio del Tempo

Imple­mentare il mon­i­tor­ag­gio del tem­po aiu­ta a val­utare l’ef­fi­cien­za lavo­ra­ti­va e ad aumentare la red­di­tiv­ità aziendale:

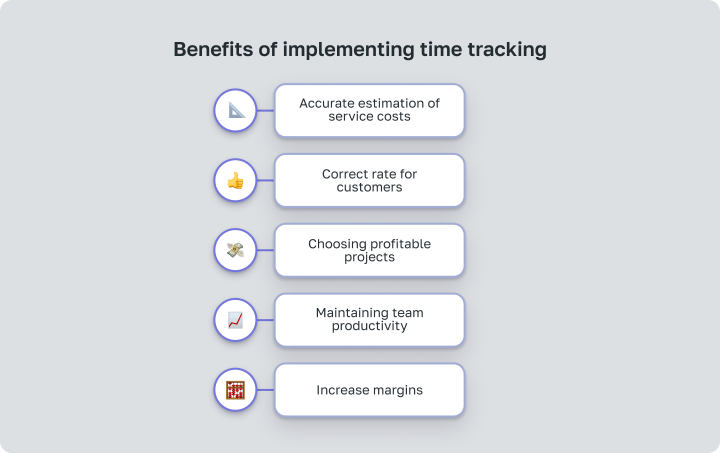

  1. Val­u­tazione Accu­rate dei Costi dei Servizi. I dati sul tem­po spe­so con­sentono cal­coli accu­rati dei costi dei servizi.
  2. Tar­iffe Cor­rette per i Cli­en­ti. Gra­zie al mon­i­tor­ag­gio del tem­po, l’azien­da può impostare tar­iffe orarie per i cli­en­ti con mag­giore precisione.
  3. Scelta di Prog­et­ti Red­di­tizi. I dati rac­colti aiu­tano a val­utare quali prog­et­ti por­tano più prof­it­to e a scegliere i più vantaggiosi.
  4. Sostenere la Pro­dut­tiv­ità del Team. Il mon­i­tor­ag­gio del tem­po pre­viene sovrac­carichi, con­sen­ten­do una dis­tribuzione uni­forme dei com­pi­ti e evi­tan­do l’esaurimento.
  5. Aumen­to del Mar­gine. Anal­iz­zan­do i costi del tem­po e le spese gen­er­ali, le risorse pos­sono essere ottimiz­zate e il mar­gine aumentato.

Come la Cor­ret­ta Con­tabil­ità Aumen­ta il Margine

La con­tabi­liz­zazione del tem­po aiu­ta a gestire meglio i prog­et­ti e aumen­ta il mar­gine del­l’a­gen­zia. Quan­do un’azien­da sa quan­to tem­po spende per i com­pi­ti, può sta­bilire i prezzi dei servizi in modo accu­ra­to e gius­ti­fi­car­li ai cli­en­ti quan­do necessario.

Ad esem­pio, se uno spe­cial­ista SMM spende più tem­po per eseguire un prog­et­to del pre­vis­to, l’azien­da può spie­gare al cliente le ragioni basate sul numero effet­ti­vo di ore lavorate.

Come Aumentare il Mar­gine di Prof­it­to di un’Azien­da di Servizi — guar­da su YouTube 🎥

Cal­co­lo delle Tar­iffe Interne ed Esterne

Per il cor­ret­to cal­co­lo del­la tar­if­fa, è nec­es­sario dis­tinguere tra due tipi di ore di lavoro:

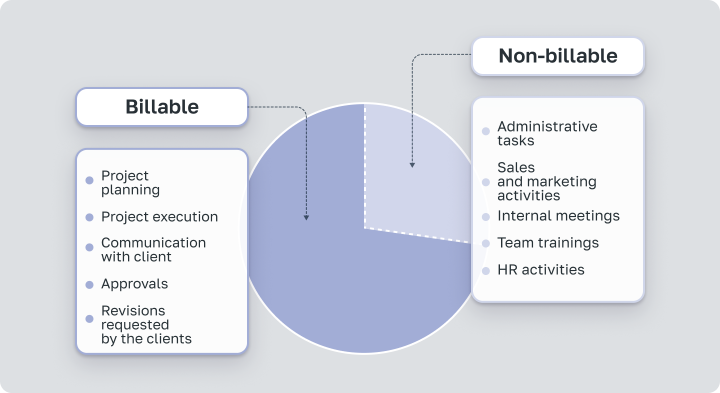

  • Ore Fat­tura­bili — tem­po spe­so a lavo­rare su un prog­et­to cliente per il quale si riceve pagamento.
  • Ore Non Fat­tura­bili — riu­nioni interne, for­mazione, lavoro ammin­is­tra­ti­vo che non gen­era prof­it­to direttamente.

Le ore fat­tura­bili sono la fonte di prof­it­to per l’azien­da. Per­tan­to, quan­do si cal­co­la la tar­if­fa inter­na, è cru­ciale conoscere il loro numero esatto.

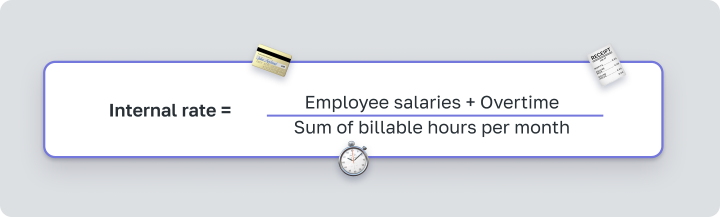

  • Tar­if­fa Inter­na — è il cos­to di un’o­ra di lavoro del­l’a­gen­zia con­sideran­do salari dei dipen­den­ti e spese generali.

Le spese gen­er­ali includono
costi indi­ret­ti come affit­to, uten­ze, mar­ket­ing, salari ammin­is­tra­tivi, spese oper­a­tive, ecc. In ter­mi­ni sem­pli­ci, se l’elet­tric­ità è spen­ta e il gen­er­a­tore è sen­za car­bu­rante, puoi sti­mare quan­to cos­ta alla tua azien­da un’o­ra di inattività.


La tar­if­fa inter­na risul­tante mostra quan­to cos­ta un’o­ra di lavoro per l’a­gen­zia. In altre parole, a ques­ta tar­if­fa, l’a­gen­zia oper­erà in pareggio.

  • Tar­if­fa Ester­na — è la tar­if­fa che l’a­gen­zia addeb­i­ta al cliente. È cal­co­la­ta sul­la base del­la tar­if­fa inter­na con­sideran­do il mar­gine desiderato.

Errori Tipi­ci nel Cal­co­lo del­la Tar­if­fa Ester­na dell’Azienda

Errore 1 Non tut­ti i costi sono con­tabi­liz­za­ti nelle spese generali

A volte non tutte le spese sono prese in con­sid­er­azione nelle spese gen­er­ali. Dimen­ti­care le fat­ture per soft­ware, bud­get di mar­ket­ing o paga­men­ti per manuten­zione por­ta a spese gen­er­ali sot­to­va­l­u­tate, che a loro vol­ta diminuis­cono sia le tar­iffe interne che quelle esterne.

Di con­seguen­za, sem­bra che tu pos­sa vendere i tuoi servizi a un prez­zo infe­ri­ore rispet­to ai con­cor­ren­ti sen­za perdere margine.

Errore 2 Non capire il numero effet­ti­vo di ore fatturabili

È impor­tante per l’azien­da cal­co­lare con pre­ci­sione non solo le spese gen­er­ali ma anche sapere quante ore il team spende effet­ti­va­mente sui prog­et­ti cli­en­ti. Solo dopo questo si può cal­co­lare la tar­if­fa ester­na e inviare fat­ture ai clienti.

Cal­co­lo Erra­to del­la Tar­if­fa Esterna

Usan­do l’e­sem­pio di un pro­pri­etario di agen­zia dig­i­tale, mostr­ere­mo le con­seguen­ze del cal­co­lo del­la tar­if­fa ester­na sen­za con­sid­er­are le ore effet­tive. Questo è solo un esem­pio ipoteti­co. È impor­tante capire che i dati vari­er­an­no da azien­da a azienda.

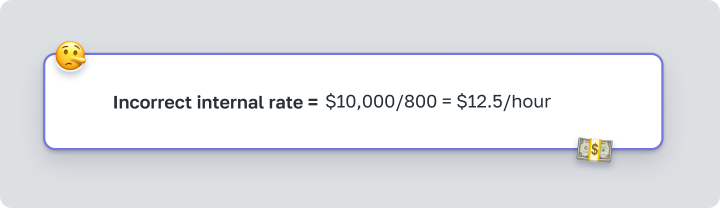

Sup­poni­amo, che il pro­pri­etario pre­sumesse che il team di 5 dipen­den­ti lavo­rasse le stan­dard 160 ore al mese. Il totale dei salari e delle spese gen­er­ali è $10,000, e il numero totale di ore è 800 (5 per­sone × 160 ore = 800 ore). Con queste cifre, otteniamo:


Tut­tavia, il pro­pri­etario man­ca delle infor­mazioni sul­la ban­ca del tem­po attuale—il numero di ore spese per il lavoro. Per­tan­to, questo dato è sig­ni­fica­ti­va­mente infe­ri­ore alla vera tar­if­fa interna.

Ad esem­pio, l’a­gen­zia ha imple­men­ta­to il mon­i­tor­ag­gio del tem­po con un obi­et­ti­vo di 120 ore mon­i­torate al mese (sia fat­tura­bili che non fat­tura­bili). Questo è lo stan­dard del set­tore per man­tenere l’ef­fi­cien­za evi­tan­do l’e­sauri­men­to del team a causa di ecces­si­va pres­sione. Di con­seguen­za, si è scop­er­to che il team spende effet­ti­va­mente solo 100 ore al mese sui prog­et­ti dei clienti.

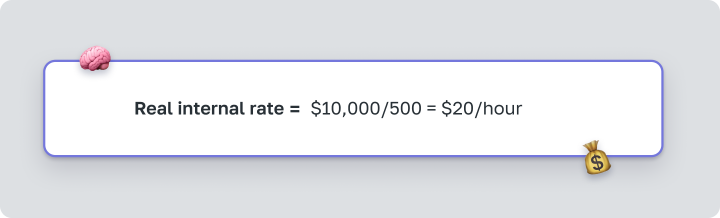

Quin­di, il numero totale di ore fat­tura­bili è 500 (5 per­sone × 100 ore = 500 ore). Solo le ore fat­tura­bili sono impor­tan­ti per cal­co­lare la tar­if­fa inter­na, poiché gen­er­a­no red­di­to per l’azien­da. Per­tan­to, la reale tar­if­fa inter­na sarà:

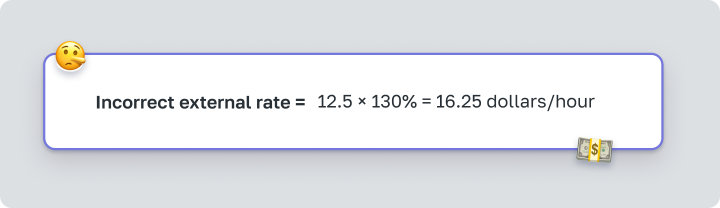

Di con­seguen­za, uti­liz­zan­do l’im­por­to cal­co­la­to erronea­mente di $12.5 invece del­l’­ef­fet­ti­vo $20, con un mar­gine desider­a­to del 30%, l’a­gen­zia impos­ta una tar­if­fa ester­na bassa.


Come puoi vedere, tale tar­if­fa non coprirà tutte le spese del­l’azien­da nel nos­tro esem­pio, e l’azien­da opera in perdi­ta. Per­tan­to, l’a­gen­zia dig­i­tale dove­va iniziare a reg­is­trare sia le ore fat­tura­bili che quelle non fat­tura­bili per trarre prof­it­to dai prog­et­ti implementati.

A sec­on­da dei tuoi cal­coli, l’azien­da potrebbe oper­are in pareg­gio, avere mar­gi­ni bassi o essere com­p­lessi­va­mente non red­di­tizia. Tut­ti gli indi­ca­tori sono indi­vid­u­ali. Un cal­co­lo cor­ret­to del­la tar­if­fa inter­na con­sente di val­utare la red­di­tiv­ità dei prog­et­ti e di intrapren­dere azioni per ottimizzarli.

Work­sec­tion — Una Bus­so­la per Aumentare la Redditività

Imple­mentare il mon­i­tor­ag­gio orario è una sfi­da, ma le aziende che fan­no questo pas­so otten­gono un con­trol­lo sig­ni­fica­ti­va­mente mag­giore sul pro­prio busi­ness. Work­sec­tion è uno stru­men­to effi­cace per tali com­pi­ti poiché con­sente di stan­dard­iz­zare il lavoro e accu­mu­la­re dati sul tem­po speso.

Questo aiu­ta a com­pren­dere meglio la pro­dut­tiv­ità del team, val­utare quali cli­en­ti por­tano prof­it­to e quali no, e muover­si ver­so la red­di­tiv­ità e la crescita.

Nei link suc­ces­sivi, usan­do l’e­sem­pio di un’a­gen­zia dig­i­tale, mostr­ere­mo come impostare un mon­i­tor­ag­gio del tem­po effi­cace in Work­sec­tion ed evitare errori comuni.

esc
Condividere
или
Worksection Next
Lunedì, sembra che la settimana sia pianificata bene. Entro mercoledì, un compito urgente rompe l'intero programma. Entro venerdì, diventa chiaro che la scadenza, che doveva essere la settimana prossima...
30 agosto 2026   •   6 min read
Worksection Next
Il manager sta chiedendo informazioni riguardo al progetto. Cosa si fa di solito in questi casi? Prima di tutto, devi controllare il gestore delle attività, poi ricordare che qualcosa è stato discusso...
19 agosto 2026   •   9 min read
Worksection Next
Le agenzie creative lavorano con i propri ritmi in merito a scadenze e compiti. E spesso possono perdere di vista l'obiettivo principale. Lanciare una campagna pubblicitaria su larga scala può improvvisamente...
9 agosto 2026   •   15 min read
Inizia ora
Inserisci la tua vera email 🙂
