•     •   9 min read

Marge : Qu'est-ce que c'est et comment la calculer

Com­ment cal­culer la marge de pro­jet dans une agence mar­ket­ing ? Et qu’est-ce que la marge en général ?

Dans cet arti­cle, nous allons expli­quer ce qu’est la marge, com­ment la cal­culer, les types de marge, la dif­férence entre marge et prof­it – tout ce que vous devez savoir pour cal­culer la marge de pro­jet dans une agence mar­ket­ing (et au-delà).

Qu’est-ce que la marge ?

La marge est un indi­ca­teur financier qui mon­tre le pour­cent­age du prof­it d’une entre­prise par rap­port au coût total d’un pro­duit ou d’un ser­vice. Elle est cal­culée comme la dif­férence entre le prix de vente et le coût d’achat, exprimée en pourcentage.

Dans les agences de mar­ket­ing et de pub­lic­ité, la marge représente la part de prof­it de l’a­gence dans la fac­ture qu’elle établit au client.

Par exem­ple, si les coûts de pro­mo­tion pour un pro­jet s’élèvent à 10 000, et que le client a payé 15 000 pour les ser­vices, la marge de pro­jet est de 5 000.

Sou­vent, lorsqu’on étudie ce qu’est la marge dans le com­merce, le con­cept est con­fon­du avec le markup. Bien qu’ils soient équiv­a­lents en ter­mes moné­taires, la marge est tou­jours inférieure en ter­mes de pour­cent­age. Cela est dû au fait que la marge est liée aux revenus, pas aux coûts.

La marge est cal­culée comme suit :

Marge = (Revenus – Coûts) / Revenus x 100%

La valeur en pour­cent­age forme la marge d’en­tre­prise, indi­quant sa capac­ité à génér­er des prof­its sur le cap­i­tal investi. D’ailleurs, la marge est la même que la rentabilité.
Marge = Rentabilité

Marge de pro­jet dans les agences marketing

La marge de pro­jet dans les agences mar­ket­ing fait référence à la rentabil­ité de chaque pro­jet mis en œuvre par l’en­tre­prise. Par con­séquent, la marge est cal­culée pour chaque pro­jet séparément.

Il existe plusieurs indi­ca­teurs de marge en fonc­tion des dépens­es pris­es en compte dans la for­mule de cal­cul de la marge. L’indi­ca­teur util­isé pour cal­culer la rentabil­ité de l’en­tre­prise est la marge nette.

La marge nette est l’ar­gent restant dans l’en­tre­prise après le paiement de toutes les fac­tures, y com­pris la rémunéra­tion du PDG.

La for­mule uni­verselle pour cal­culer la marge est :

Marge Nette = Profit Net / Revenus x 100%

Dans les agences occi­den­tales, une marge de 20 – 25 % est con­sid­érée comme bonne. Un niveau de prof­it mar­gin­al de plus de 10 % est égale­ment un indi­ca­teur nor­mal. Si une agence est en phase de crois­sance et investit une par­tie des béné­fices dans le développe­ment, une marge inférieure peut être attendue.

Hub­Spot, une plate­forme mar­ket­ing, a inter­rogé près de 800 respon­s­ables de départe­ment et cadres supérieurs d’a­gences de mar­ket­ing aux États-Unis, au Roy­aume-Uni et au Cana­da. Ils ont fourni des don­nées sur les marges de leurs entreprises.

Types de marge

Les dif­férents types de marge com­pren­nent : la marge brute, la marge de pre­mier plan et la marge de fond. Chaque type joue un rôle clé dans l’analyse de l’ef­fi­cac­ité finan­cière et de la rentabil­ité d’une entre­prise, reflé­tant dif­férents aspects de ses revenus et dépenses.

Marge brute

La marge brute est le mon­tant d’ar­gent qui reste dans l’a­gence après avoir déduit les dépens­es directes du projet.
Les coûts indi­rects, tels que le loy­er, les ser­vices publics et les salaires du per­son­nel admin­is­tratif, né sont pas inclus. Pour une agence de mar­ket­ing, une marge brute nor­male est con­sid­érée comme étant de 50 – 60 %.

De plus, les grandes agences occi­den­tales cal­cu­lent la marge opéra­tionnelle (part du prof­it opéra­tionnel dans le chiffre d’af­faires de l’en­tre­prise), la marge PBIT (rentabil­ité avant revenus financiers et tax­es), et la marge PBT (rentabil­ité avant taxes).

Marge de pre­mier plan

La marge de pre­mier plan mesure la rentabil­ité au stade ini­tial de la vente, con­sid­érant générale­ment les revenus provenant de la vente de biens ou de ser­vices avant de déduire les frais d’exploitation.

For­mule de la Marge de Pre­mier Plan

Marge de Premier Plan = (Revenus - Coût des Marchandises Vendues) / Revenus x 100%

Cette for­mule éval­ue la part de revenu total représen­tée par le revenu net des ventes avant de pren­dre en compte les frais admin­is­trat­ifs, d’ex­ploita­tion et autres dépenses.

Marge de fond

La marge de fond mesure la rentabil­ité après que la trans­ac­tion est ter­minée, en ten­ant compte de toutes les remis­es, bonus et dépens­es sup­plé­men­taires non inclus­es dans le prix initial.

For­mule de la Marge de Fond

Marge de Fond = (Revenu Final - Dépenses Totales) / Revenu Final x 100%

Cette for­mule cal­cule la rentabil­ité réelle d’une vente ou d’un pro­jet, en ten­ant compte de toutes les remis­es, bonus et dépens­es sup­plé­men­taires qui survi­en­nent après la tar­i­fi­ca­tion initiale.

Marge vs. Marquage

La marge et le mar­quage sont sou­vent con­fon­dus, mais ils sont dif­férents. La marge est cal­culée une fois que le ser­vice est ven­du et déter­mine à quel point l’en­tre­prise fonc­tionne de manière rentable.
Le mar­quage ou pre­mi­um (mar­quage) est le mon­tant que l’en­tre­prise ajoute au coût de ses ser­vices pour établir la fac­ture au client.

For­mule de Marquage

Marquage = (Prix – Coût) / Coût x 100%

C’est pourquoi les valeurs de mar­quage et de marge né cor­re­spon­dent pas : le mar­quage né s’ap­pliqué qu’au coût, tan­dis que la marge est cal­culée à par­tir de la somme du coût et du mar­quage. En con­séquence, la valeur de la marge est tou­jours inférieure.
Marge < Marquage

Dif­férence entre marge et profit


La marge est le ratio en pour­cent­age des revenus par rap­port au chiffre d’af­faires, tan­dis que le prof­it est le mon­tant quan­ti­tatif restant après avoir déduit les dépenses.

Pourquoi cal­culer la marge de projet ?

La marge est un indi­ca­teur impor­tant de la rentabil­ité de toute l’a­gence mar­ket­ing et de chaque pro­jet. Sans cal­culer la marge, il est dif­fi­cile de savoir com­ment l’en­tre­prise fonc­tionne de manière rentable et quelle direc­tion elle prend.
Si vous né cal­culez pas la marge, vous né com­prenez pas com­ment l’en­tre­prise fonc­tionne de manière rentable.
Avec un cal­cul de marge appro­prié, vous pou­vez identifier :
  • Com­ment les salaires des employés affectent les marges de projet ;
  • Le prof­it mar­gin­al de chaque pro­jet et de l’en­tre­prise dans son ensemble ;
  • Quels pro­jets néces­si­tent le plus de ressources ;
  • Com­bi­en chaque ser­vice rapporte ;
  • La dynamique de rentabil­ité de l’entreprise ;
  • Les clients les plus précieux ;
  • Où va le revenu brut.
Sur la base des don­nées obtenues, des déci­sions de ges­tion appro­priées sont pris­es. Par exem­ple, réduire les coûts, aug­menter les prix des ser­vices ou aban­don­ner des pro­jets non rentables.

Com­ment cal­culer la marge d’un pro­jet marketing/publicitaire ?

Pour com­pren­dre com­ment cal­culer pra­tique­ment la marge d’un pro­jet, par­courons cet algo­rithme simplifié :

Étape #1 – Déter­min­er le coût par heure

La pre­mière étape con­siste à déter­min­er le taux horaire de chaque employé. Pour ce faire, il faut d’abord cal­culer le revenu annuel total.

Pour les employés à temps plein durant une journée de tra­vail com­plète, cela inclura :

  • Les coti­sa­tions de retraite ;
  • Les assur­ances et bonus ;
  • Le salaire brut ;
  • D’autres paiements.
Ensuite, cal­culez le nom­bre d’heures tra­vail­lées par an.Mul­ti­pliez les 40 heures de tra­vail stan­dard par 52 semaines, puis soustrayez les jours de vacances, de mal­adie et fériés. Ensuite, divisez le total des salaires annuels par le nom­bre total d’heures travaillées.

Taux Horaire = Revenus Annuels / Total Heures Travaillées Par An

Con­naître le taux horaire et le temps passé sur le pro­jet per­met de déter­min­er les dépens­es directes pour le projet.

Étape 2 – Cal­culer les frais généraux

Pour déter­min­er la marge nette, cal­culez les dépens­es directes et les frais généraux pour l’année.

Les frais généraux inclu­ent tous les coûts prévus non attribuables à un pro­jet spécifique :

  • Heures de tra­vail non liées à un pro­jet spécifique ;
  • Salaires du per­son­nel administratif ;
  • Logi­ciels, héberge­ment, outils ;
  • Équipement de bureau ;
  • Ser­vices publics ;
  • Dépens­es de divertissement ;
  • Assur­ances ;
  • Trans­port ;
  • Loca­tion.
Agrégez les dépens­es annuelles listées pour déter­min­er les coûts indirects.

Étape 3 – Cal­culer les coûts indi­rects par heure

Tout d’abord, cal­culez le total des heures payées de tous les employés pour l’an­née en mul­ti­pli­ant le nom­bre d’em­ployés par les heures de tra­vail annuelles.
Ensuite, divisez les coûts indi­rects annuels par les heures payées :

Coût Indirect Par Heure = Coûts Indirects Totals / Heures Totales Payées

Étape 4 – Déter­min­er la marge brute et la marge nette pour chaque client

Pour cal­culer la marge brute, soustrayez le coût total des heures tra­vail­lées de la valeur totale des con­trats réalisés :

Marge Brute = Ventes Brutes – Total des Heures Travaillées * Taux Horaire

Pour cal­culer la marge nette, incluez les frais généraux :

Marge Nette = Ventes Brutes – Total des Heures Travaillées * (Taux Horaire + Coûts Indirects Par Heure)

Pour exprimer la marge de pro­jet en pour­cent­age, divisez la marge en ter­mes moné­taires par le total des ventes brutes et mul­ti­pliez par 100 %.

Marge de Projet en % = Marge en Terme Monétaires / Total des Ventes Brutes * 100%
En pra­tique, l’al­go­rithme de cal­cul est beau­coup plus com­plexe : les agences emploient des spé­cial­istes avec des salaires dif­férents, les pro­jets peu­vent être à long terme ou ponctuels, et cer­tains travaux peu­vent être sous-traités. Ain­si, un grand nom­bre de vari­ables sont impliquées dans le proces­sus de calcul.

Erreurs Courantes Menant à une Réduc­tion des Marges d’Entreprise

Si vous êtes insat­is­fait du résul­tat, vous faites peut-être quelque chose de mal. Voici les erreurs typ­iques que les agences numériques com­met­tent, qui peu­vent poten­tielle­ment con­duire à une réduc­tion des marges d’entreprise :
  1. Effectuer un tra­vail non rémunéré, c’est-à-dire com­pléter des tâch­es client non com­pris­es dans le périmètre du pro­jet con­venu. Cela peut entraîn­er des dépens­es imprévues sig­ni­fica­tives. Si cela est un choix con­scient pour gag­n­er la fidél­ité des clients, met­tez en avant la four­ni­ture de ser­vices sup­plé­men­taires comme un cadeau ou une offre spéciale.
  2. Né pas pren­dre en compte tout le temps passé sur le pro­jet. Ignor­er le suivi pré­cis du temps peut entraîn­er des fac­tura­tions incor­rectes. Cela est impor­tant tant pour les paiements horaires que for­faitaires afin de com­pren­dre l’u­til­i­sa­tion effi­cace du temps et des ressources.
  3. Né pas analyser les erreurs après l’achève­ment du pro­jet, ce qui con­duit à des erreurs répétées. Tenez des réu­nions post-pro­jet avec l’équipe pour répon­dre aux ques­tions : Qu’est-ce qui a bien fonc­tion­né ? Qu’est-ce qui n’a pas fonc­tion­né ? Que faudrait-il faire dif­férem­ment la prochaine fois ?
  4. Sous-estimer les coûts du pro­jet par crainte de per­dre un client. Révisez régulière­ment le coût des ser­vices, com­parez les prix avec ceux des con­cur­rents et ajustez en conséquence.
  5. Réduire les prix lors des négo­ci­a­tions avec des clients poten­tiels par peur de pass­er à côté d’un con­trat. En réal­ité, réduire les prix lors des négo­ci­a­tions avec les clients n’est que rarement com­pen­sé. Cela peut entraîn­er des réduc­tions de bud­get et de charge de tra­vail à court et à long terme.

Out­ils pour Cal­culer la Marge et la Ges­tion de Projet

Omni Cal­cu­la­tor


Omni Cal­cu­la­tor est un sim­ple cal­cu­la­teur en ligne. Il cal­cule la marge nette, la marge brute, la marge inclu­ant les tax­es et le mar­quage. La ressource offre plusieurs dizaines de cal­cu­la­teurs, y com­pris qua­tre pour le marketing.

Cal­cu­la­teur de Marge Ultime par Lemon­ade Stand


L’a­gence de mar­ket­ing Lemon­ade Stand a dévelop­pé le Cal­cu­la­teur de Marge Ultime pour son pro­pre usage et a décidé de le partager avec le monde. Il est disponible dans Google Sheets avec des instruc­tions d’utilisation.

Le doc­u­ment dis­pose de feuilles séparées pour cal­culer les marges des clients réguliers, des clients PPC et des pro­jets ponctuels. Le cal­cu­la­teur con­vient aux grandes agences avec de nom­breux clients et employés ain­si qu’aux petites entre­pris­es avec 3 – 4 employés et plusieurs projets.

Cal­cu­la­teur TrinityP3


Un cal­cu­la­teur en ligne qui cal­cule les salaires annuels et horaires, le nom­bre d’heures payées, et le mul­ti­pli­ca­teur de coût indi­rect et de marge. Des appli­ca­tions sont disponibles pour Android et iOS.

Marge et Worksection

Work­sec­tion aide à cal­culer la marge en four­nissant des out­ils pour une ges­tion effi­cace des ressources. Le sys­tème per­met de suiv­re le temps passé sur divers­es tâch­es de pro­jet et d’al­louer les dépens­es, per­me­t­tant des cal­culs pré­cis des coûts des projets.

Rap­ports et Con­trôle Budgé­taire dans Worksection

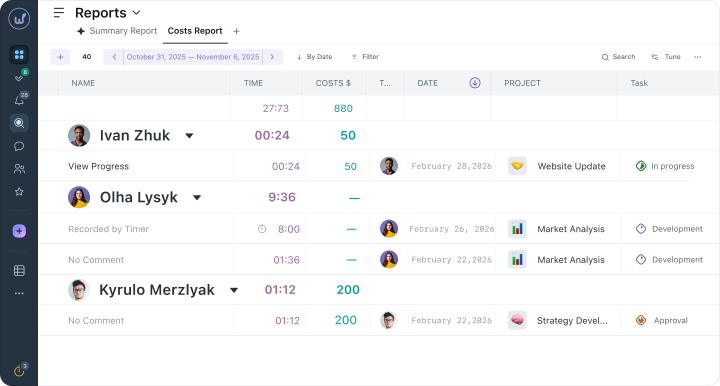

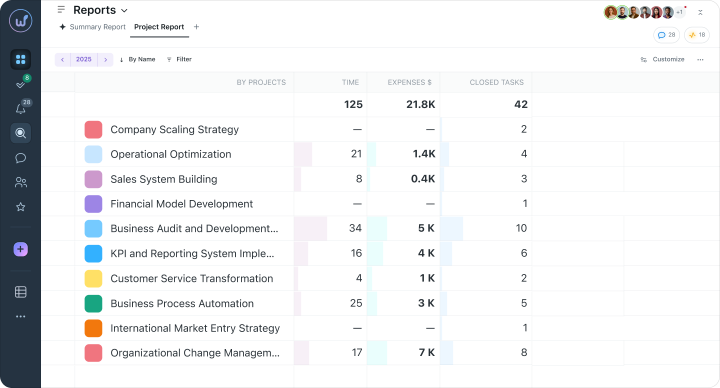

Les rap­ports dans Work­sec­tion four­nissent un aperçu détail­lé des indi­ca­teurs financiers du pro­jet. Ces infor­ma­tions aident à cal­culer et con­trôler la marge.


Work­sec­tion four­nit des rap­ports détail­lés sur les bud­gets et les dépens­es, per­me­t­tant d’analyser la per­for­mance finan­cière du pro­jet. Ain­si, les chefs de pro­jet et les ana­lystes financiers peu­vent pren­dre des déci­sions basées sur les don­nées finan­cières actuelles.

Con­clu­sion

La marge est un indi­ca­teur clé de l’ef­fi­cac­ité finan­cière des entreprises.
Le prof­it mar­gin­al d’un pro­jet pub­lic­i­taire ou des ser­vices d’une agence mar­ket­ing mon­tre dans quelle mesure les coûts de pro­mo­tion de pro­jet et de main­tien de bureau sont cou­verts. Cal­culer la marge de chaque pro­jet per­met d’analyser le porte­feuille de com­man­des de l’a­gence et d’a­juster les opéra­tions. Né pas cal­culer la marge revient à diriger une entre­prise à l’aveugle.

Work­sec­tion est un assis­tant qui aide effi­cace­ment à cal­culer les marges de pro­jet en four­nissant aux util­isa­teurs des out­ils pour un suivi pré­cis des ressources. Cela per­met aux chefs de pro­jet de opti­miser la rentabil­ité et de con­tribuer au suc­cès glob­al des projets.
