Margen: Qué es y cómo calcularlo

¿Cómo cal­cu­lar el mar­gen de proyec­to en una agen­cia de mar­ket­ing? ¿Y qué es el mar­gen en general?

En este artícu­lo, expli­care­mos qué es el mar­gen, cómo cal­cu­lar­lo, los tipos de mar­gen, la difer­en­cia entre mar­gen y ben­efi­cio: todo lo que nece­si­ta saber para cal­cu­lar el mar­gen de proyec­to en una agen­cia de mar­ket­ing (y más allá).

¿Qué es el Margen?

El Mar­gen es un indi­cador financiero que mues­tra el por­centa­je de ben­efi­cio de una empre­sa en el cos­to total de un pro­duc­to o ser­vi­cio. Se cal­cu­la como la difer­en­cia entre el pre­cio de ven­ta y el pre­cio de cos­to, expre­sa­da como un porcentaje.

En agen­cias de mar­ket­ing y pub­li­ci­dad, el mar­gen rep­re­sen­ta la parte del ben­efi­cio de la agen­cia en la fac­tura que emiten al cliente.

Por ejem­p­lo, si los cos­tos de pro­mo­ción para un proyec­to son 10,000, y el cliente pagó 15,000 por los ser­vi­cios, el mar­gen del proyec­to es 5,000.

A menudo, al estu­di­ar qué es el mar­gen en el com­er­cio, el con­cep­to se con­funde con el markup. Aunque son iguales en tér­mi­nos mon­e­tar­ios, el mar­gen siem­pre es menor en tér­mi­nos por­centuales. Esto se debe a que el mar­gen se rela­ciona con los ingre­sos, no con el costo.

El mar­gen se cal­cu­la de la sigu­iente manera:

Margen = (Ingresos – Costos) / Ingresos x 100%

El val­or por­centu­al for­ma el mar­gen empre­sar­i­al, indi­can­do su capaci­dad para gener­ar ben­efi­cios sobre el cap­i­tal inver­tido. Por cier­to, el mar­gen es lo mis­mo que la rentabilidad.
Mar­gen = Rentabilidad

Mar­gen del Proyec­to en Agen­cias de Marketing

El mar­gen del proyec­to en agen­cias de mar­ket­ing se refiere a qué tan rentable es cada proyec­to imple­men­ta­do de la empre­sa. Por lo tan­to, el mar­gen se cal­cu­la para cada proyec­to por separado.

Hay var­ios indi­cadores de mar­gen depen­di­en­do de qué gas­tos se con­sid­eren en la fór­mu­la de cál­cu­lo del mar­gen. El indi­cador uti­liza­do para cal­cu­lar la rentabil­i­dad empre­sar­i­al es el mar­gen neto.

El Mar­gen Neto es el dinero que que­da en la empre­sa después de pagar todas las fac­turas, incluyen­do la com­pen­sación del CEO.

La fór­mu­la uni­ver­sal para cal­cu­lar el mar­gen es:

Margen Neto = Beneficio Neto / Ingresos x 100%

En las agen­cias occi­den­tales, un mar­gen de 20 – 25% se con­sid­era bueno. Un niv­el de ben­efi­cio mar­gin­al de más del 10% tam­bién es un indi­cador nor­mal. Si una agen­cia está en eta­pa de crec­imien­to e invierte parte de los ben­efi­cios en desar­rol­lo, se puede esper­ar un mar­gen más bajo.

Hub­Spot, una platafor­ma de mar­ket­ing, encuestó a casi 800 jefes de depar­ta­men­to y altos direc­tivos de agen­cias de mar­ket­ing en EE.UU., Reino Unido y Canadá. Pro­por­cionaron datos sobre los már­genes de sus empresas.

Tipos de Margen

Los diver­sos tipos de mar­gen incluyen: mar­gen bru­to, mar­gen frontal y mar­gen de fon­do. Cada tipo jue­ga un papel clave en el análi­sis de la efi­cien­cia financiera y rentabil­i­dad de un nego­cio, refle­jan­do difer­entes aspec­tos de sus ingre­sos y gastos.

Mar­gen Bruto

El mar­gen bru­to es la can­ti­dad de dinero que que­da en la agen­cia después de deducir los gas­tos direc­tos del proyecto.
Los cos­tos indi­rec­tos, como el alquil­er, ser­vi­cios públi­cos y salarios del per­son­al admin­is­tra­ti­vo, no se incluyen. Para una agen­cia de mar­ket­ing, se con­sid­era que un mar­gen bru­to nor­mal es del 50 – 60%.

Además, las grandes agen­cias occi­den­tales cal­cu­lan el mar­gen oper­a­ti­vo (parte del ben­efi­cio oper­a­ti­vo en la fac­turación de la empre­sa), mar­gen PBIT (rentabil­i­dad antes de ingre­sos financieros e impuestos), y mar­gen PBT (rentabil­i­dad antes de impuestos).

Mar­gen Frontal

El mar­gen frontal mide la rentabil­i­dad en la eta­pa ini­cial de ven­tas, gen­eral­mente con­sideran­do los ingre­sos de la ven­ta de bienes o ser­vi­cios antes de deducir los gas­tos operativos.

Fór­mu­la del Mar­gen Frontal

Margen Frontal = (Ingresos - Costo de Bienes Vendidos) / Ingresos x 100%

Esta fór­mu­la evalúa la parte de ingre­sos totales rep­re­sen­ta­da por los ingre­sos netos de ven­tas antes de con­tabi­lizar los gas­tos admin­is­tra­tivos, oper­a­tivos y otros gastos.

Mar­gen de Fondo

El mar­gen de fon­do mide la rentabil­i­dad después de que se com­ple­ta la transac­ción, con­sideran­do todos los des­cuen­tos, bonifi­ca­ciones y gas­tos adi­cionales no inclu­i­dos en el pre­cio inicial.

Fór­mu­la del Mar­gen de Fondo

Margen de Fondo = (Ingresos Finales - Gastos Totales) / Ingresos Finales x 100%

Esta fór­mu­la cal­cu­la la rentabil­i­dad real de una ven­ta o proyec­to, tenien­do en cuen­ta todos los des­cuen­tos adi­cionales, bonifi­ca­ciones y gas­tos que sur­gen después de la fijación del pre­cio inicial.

Mar­gen vs. Markup

El mar­gen y el markup a menudo se con­fun­den, pero son difer­entes. El mar­gen se cal­cu­la una vez que se ha ven­di­do el ser­vi­cio y deter­mi­na qué tan rentable­mente opera la empresa.
El markup o pri­ma (markup) es la can­ti­dad que la empre­sa agre­ga al cos­to de sus ser­vi­cios para fac­turar al cliente.

Fór­mu­la del Markup

Markup = (Precio – Costo) / Costo x 100%

Por eso, los val­ores del markup y del mar­gen no coin­ci­den: el markup se apli­ca solo al pre­cio de cos­to, mien­tras que el mar­gen se cal­cu­la a par­tir de la suma del pre­cio de cos­to y el markup. Como resul­ta­do, el val­or del mar­gen es siem­pre menor.
Mar­gen < Markup

La Difer­en­cia Entre Mar­gen y Beneficio


El Mar­gen es la relación por­centu­al de ingre­sos a ingre­sos, mien­tras que el ben­efi­cio es la can­ti­dad cuan­ti­ta­ti­va que que­da después de deducir los gastos.

¿Por Qué Cal­cu­lar el Mar­gen del Proyecto?

El Mar­gen es un indi­cador impor­tante de la rentabil­i­dad de toda la agen­cia de mar­ket­ing y de cada proyec­to. Sin cal­cu­lar el mar­gen, no está claro qué tan rentable­mente opera el nego­cio y hacia dónde se dirige.
Si no cal­cu­la el mar­gen, no com­prende qué tan rentable­mente opera el negocio.
Con un cál­cu­lo ade­cua­do del mar­gen, puede identificar:
  • Cómo los salarios de los emplea­d­os afectan los már­genes de los proyectos;
  • El ben­efi­cio mar­gin­al de cada proyec­to y del nego­cio en general;
  • Qué proyec­tos requieren más recursos;
  • Cuán­to apor­ta cada servicio;
  • La dinámi­ca de rentabil­i­dad de la empresa;
  • Los clientes más valiosos;
  • Adónde va el ingre­so bruto.
Con base en los datos obtenidos, se toman deci­siones de gestión apropi­adas. Por ejem­p­lo, para reducir cos­tos, aumen­tar los pre­cios de los ser­vi­cios o aban­donar proyec­tos no rentables.

¿Cómo Cal­cu­lar el Mar­gen de un Proyec­to de Marketing/Publicidad?

Para enten­der cómo cal­cu­lar prác­ti­ca­mente el mar­gen de un proyec­to, pase­mos por este algo­rit­mo simplificado:

Paso #1 – Deter­mi­nar el Cos­to por Hora

El primer paso es deter­mi­nar la tar­i­fa por hora de cada emplea­do. Para ello, primero cal­cule los ingre­sos anuales totales.

Para emplea­d­os a tiem­po com­ple­to en un día lab­o­ral com­ple­to, esto incluirá:

  • Con­tribu­ciones a pensiones;
  • Seguros y bonificaciones;
  • Salario bru­to;
  • Otros pagos.
Luego, cal­cule el número de horas tra­ba­jadas al año. Mul­ti­plique las 40 horas lab­o­rales están­dar por 52 sem­anas, luego reste los días de vaca­ciones, enfer­medad y fes­tivos. A con­tin­uación, divi­da la suma salar­i­al anu­al por el total de horas trabajadas.

Tarifa Horaria = Ingresos Anuales / Total de Horas Trabajadas Por Año

Saber la tar­i­fa por hora y el tiem­po ded­i­ca­do al proyec­to per­mite deter­mi­nar los gas­tos direc­tos del proyecto.

Paso 2 – Cal­cu­lar los Gas­tos Generales

Para deter­mi­nar el mar­gen neto, cal­cule tan­to los gas­tos direc­tos como los gen­erales para el año.

Los gas­tos gen­erales incluyen todos los cos­tos esper­a­dos no atribuibles a un proyec­to específico:

  • Horas de tra­ba­jo no rela­cionadas con un proyec­to específico;
  • Salarios del per­son­al administrativo;
  • Soft­ware, host­ing, herramientas;
  • Equipos de oficina;
  • Ser­vi­cios públicos;
  • Gas­tos de entretenimiento;
  • Seguros;
  • Trans­porte;
  • Alquil­er.
Sume los gas­tos anuales enu­mer­a­dos para deter­mi­nar los cos­tos generales.

Paso 3 – Cal­cu­lar los Cos­tos Gen­erales Por Hora

Primero, cal­cule el total de horas pagadas de todos los emplea­d­os durante el año mul­ti­pli­can­do el número de emplea­d­os por las horas lab­o­rales anuales.
Luego, divi­da los cos­tos gen­erales anuales por las horas pagadas:

Costos Generales Por Hora = Costos Generales Totales / Horas Pagadas Totales

Paso 4 – Deter­mi­nar el Mar­gen Bru­to y Neto para Cada Cliente

Para cal­cu­lar el mar­gen bru­to, reste el cos­to total de las horas tra­ba­jadas del val­or total de los con­tratos completados:

Margen Bruto = Ventas Brutas – Total de Horas Trabajadas * Tarifa Horaria

Para cal­cu­lar el mar­gen neto, incluya los gas­tos generales:

Margen Neto = Ventas Brutas – Total de Horas Trabajadas * (Tarifa Horaria + Costos Generales Por Hora)

Para expre­sar el mar­gen del proyec­to en por­centa­je, divi­da el mar­gen en tér­mi­nos mon­e­tar­ios por el total de ven­tas bru­tas y mul­ti­plique por 100%.

Margen del Proyecto en % = Margen en Términos Monetarios / Ventas Brutas Totales * 100%
En la prác­ti­ca, el algo­rit­mo de cál­cu­lo es mucho más com­ple­jo: las agen­cias emplean espe­cial­is­tas con difer­entes salarios, los proyec­tos pueden ser a largo pla­zo o úni­cos, y parte del tra­ba­jo puede sub­con­tratarse. Así, un gran número de vari­ables están involu­cradas en el pro­ce­so de cálculo.

Errores Comunes que Reducen los Már­genes Empresariales

Si está insat­is­fe­cho con el resul­ta­do, puede que esté hacien­do algo mal. Aquí hay errores típi­cos que las agen­cias dig­i­tales come­ten que poten­cial­mente con­ducen à la reduc­ción de los már­genes empresariales:
  1. Realizar tra­ba­jo no remu­ner­a­do, es decir, com­ple­tar tar­eas del cliente que no están inclu­idas en el alcance del proyec­to acor­da­do. Esto puede lle­var a gas­tos impre­vis­tos sig­ni­fica­tivos. Si esta es una elec­ción con­sciente para ganar la leal­tad del cliente, resalte la pro­visión de ser­vi­cios adi­cionales como un rega­lo o una ofer­ta especial.
  2. No con­tabi­lizar todo el tiem­po ded­i­ca­do al proyec­to. Des­cuidar el seguimien­to pre­ciso del tiem­po puede lle­var a fac­turación incor­rec­ta. Esto es impor­tante tan­to para pagos por hora como por un mon­to fijo para com­pren­der el uso efec­ti­vo del tiem­po y los recursos.
  3. No analizar los errores después de la final­ización del proyec­to, lo que lle­va a errores repeti­dos. Real­ice reuniones post-proyec­to con el equipo para respon­der pre­gun­tas: ¿Qué se hizo bien? ¿Qué no fun­cionó? ¿Qué se debería hac­er de man­era difer­ente la próx­i­ma vez?
  4. Subes­ti­mar los cos­tos del proyec­to por miedo a perder un cliente. Revise reg­u­lar­mente el cos­to de los ser­vi­cios, com­pare pre­cios con com­peti­dores y ajuste en consecuencia.
  5. Reducir pre­cios durante nego­cia­ciones con clientes poten­ciales por miedo a perder el tra­to. En real­i­dad, reducir pre­cios durante nego­cia­ciones con clientes rara vez se com­pen­sa. Puede lle­var a reduc­ciones de pre­supuesto y car­ga de tra­ba­jo tan­to a cor­to como a largo plazo.

Her­ramien­tas para Cal­cu­lar el Mar­gen y Gestión de Proyectos

Omni Cal­cu­la­tor


Omni Cal­cu­la­tor es una sen­cil­la cal­cu­lado­ra en línea. Cal­cu­la el mar­gen neto, mar­gen bru­to, mar­gen incluyen­do impuestos y markup. El recur­so ofrece varias doce­nas de cal­cu­lado­ras, incluyen­do cua­tro de marketing.

Ulti­mate Mar­gin Cal­cu­la­tor por Lemon­ade Stand


La agen­cia de mar­ket­ing Lemon­ade Stand desar­rol­ló el Ulti­mate Mar­gin Cal­cu­la­tor para su pro­pio uso y decidió com­par­tir­lo con el mun­do. Está disponible en Google Sheets jun­to con instruc­ciones de uso.

El doc­u­men­to tiene hojas sep­a­radas para cal­cu­lar los már­genes de clientes reg­u­lares, clientes PPC y proyec­tos úni­cos. La cal­cu­lado­ra es ade­cua­da tan­to para agen­cias grandes con muchos clientes y emplea­d­os como para pequeñas empre­sas con 3 – 4 emplea­d­os y var­ios proyectos.

TrinityP3 Cal­cu­la­tor


Una cal­cu­lado­ra en línea que cal­cu­la salarios anuales y por hora, el número de horas pagadas y el mul­ti­pli­cador de cos­tos gen­erales y már­genes. Las apli­ca­ciones están disponibles para Android e iOS.

Mar­gen y Worksection

Work­sec­tion ayu­da a cal­cu­lar el mar­gen pro­por­cio­nan­do her­ramien­tas para una gestión efi­caz de recur­sos. El sis­tema per­mite ras­trear el tiem­po ded­i­ca­do a diver­sas tar­eas del proyec­to y asig­nar gas­tos, lo que per­mite cál­cu­los pre­cisos de cos­tos del proyecto.

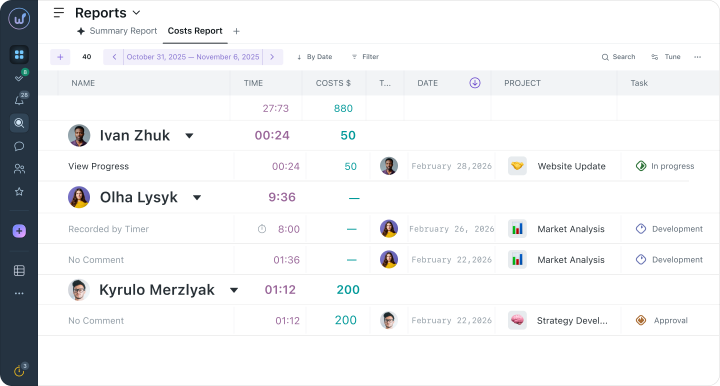

Informes y Con­trol Pre­supues­tario en Worksection

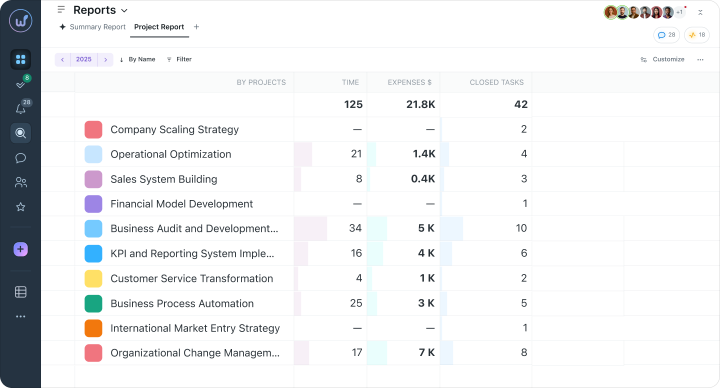

Los informes en Work­sec­tion pro­por­cio­nan una visión detal­la­da de los indi­cadores financieros del proyec­to. Esta infor­ma­ción ayu­da a cal­cu­lar y con­tro­lar el margen.


Work­sec­tion pro­por­ciona informes detal­la­dos sobre pre­supuestos y gas­tos, lo que per­mite analizar el rendimien­to financiero del proyec­to. De esta man­era, los ger­entes de proyec­to y los anal­is­tas financieros pueden tomar deci­siones basadas en los datos financieros actuales.

Con­clusión

El Mar­gen es un indi­cador clave de la efi­cien­cia financiera empresarial.
El ben­efi­cio mar­gin­al de un proyec­to pub­lic­i­tario o los ser­vi­cios de una agen­cia de mar­ket­ing mues­tra qué tan bien los cos­tos de pro­mo­ción del proyec­to y el man­ten­imien­to de la ofic­i­na están cubier­tos. Cal­cu­lar el mar­gen de cada proyec­to per­mite analizar la cartera de pedi­dos de la agen­cia y ajus­tar las opera­ciones. No cal­cu­lar el mar­gen es como diri­gir un nego­cio a ciegas.

Work­sec­tion es un asis­tente que ayu­da efi­caz­mente en el cál­cu­lo de már­genes de proyec­tos pro­por­cio­nan­do a los usuar­ios her­ramien­tas para un seguimien­to pre­ciso de los recur­sos. Esto per­mite a los ger­entes de proyec­to opti­mizar la rentabil­i­dad y con­tribuir al éxi­to gen­er­al de los proyectos.

esc
Compartir en
или
Escuela PM
Por qué el rastreador de tiempo de Worksection es la mejor opción para controlar los recursos del proyecto Las horas se registran de memoria y a menudo con retrasos. Las hojas de tiempo no están vinculadas...
2 mayo 2025   •   8 min read
Escuela PM
Las tareas dispersas en chats y tableros dificultan el control de la ejecución del proyecto. La dirección tiene que gastar la mayor parte de su tiempo sincronizando al equipo para averiguar el estado...
1 mayo 2025   •   8 min read
Escuela PM
La falta de comprensión de los plazos del proyecto, retrasos constantes, dificultad para coordinar procesos con los contratistas. El presupuesto está creciendo y el resultado se pospone constantemente...
30 abril 2025   •   7 min read
Empieza ahora
Por favor ingrese su correo electrónico real 🙂
