Матриця RACI: що це, як скласти та
приклад таблиці
Матриця RACI — це таблиця розподілу відповідальності, яка показує, хто виконує задачу, хто остаточно відповідає за результат, з ким потрібно консультуватися та кого достатньо інформувати. Вона допомагає прибрати дублювання ролей і зробити відповідальність у проєкті зрозумілою для всієї команди.
Що таке матриця RACI
Абревіатура RACI складається з чотирьох ролей: Responsible, Accountable, Consulted та Informed. У рядках матриці зазвичай розміщують задачі або результати, а в колонках — учасників команди чи посади. На перетині вказують літеру ролі, яку людина виконує для конкретної задачі.

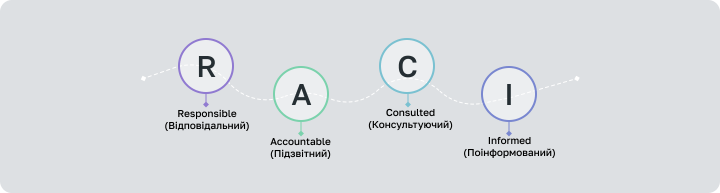

Чотири основні ролі RACI у матриці відповідальності.
R — Responsible: відповідальний за виконання
Responsible безпосередньо виконує роботу та доводить задачу до результату. Наприклад, у проєкті запуску сайту роль R для верстки може отримати фронтенд-розробник, а для підготовки текстів — копірайтер. Для складної задачі відповідальних може бути кілька, якщо межі їхньої роботи чітко визначені.
A — Accountable: відповідальний за кінцевий результат
Accountable приймає результат і несе остаточну відповідальність за те, що задача виконана правильно та вчасно. У запуску сайту це може бути проджект-менеджер або керівник напряму. На одну задачу бажано призначати тільки одного A, інакше рішення та погодження можуть дублюватися.
C — Consulted: той, з ким консультуються
Consulted — експерт або зацікавлена сторона, чия думка потрібна до або під час виконання задачі. Наприклад, SEO-фахівець може бути C під час підготовки структури сайту, а юрист — під час погодження політики конфіденційності. Для розподілу таких ролей важливо враховувати організаційну структуру компанії.
I — Informed: той, кого інформують
Informed отримує інформацію про прогрес або результат, але не бере участі у виконанні та погодженні. У проєкті запуску сайту це може бути власник бізнесу, керівник продажів або інша зацікавлена сторона. Для цієї ролі достатньо регулярних статусів без додаткових циклів узгодження.
Навіщо використовувати матрицю відповідальності
Матриця корисна, коли в проєкті багато учасників, перетинаються функції або незрозуміло, хто приймає фінальне рішення. Вона дає команді один спільний формат розподілу ролей, допомагає швидше погоджувати задачі та зменшує кількість ситуацій, коли роботу виконують двічі або не виконує ніхто.
Практичні переваги чіткого розподілу ролей.
RACI приклад: матриця для запуску сайту
Розберемо на прикладі запуску корпоративного сайту, де PM — проджект, UX/UI — дизайнер, Dev — розробник, SEO — SEO-фахівець, а Client — замовник.
Задача
PM
UX/UI
Dev
SEO
Client
Зібрати вимоги
R
C
C
C
A
Підготувати структуру сайту
A
R
I
C
C
Створити дизайн
A
R
C
I
C
Розробити сайт
A
C
R
I
I
Підготувати SEO-вимоги
A
C
C
R
I
Протестувати та запустити
A
C
R
C
I
У кожної задачі є один Accountable, тому зрозуміло, хто приймає фінальне рішення. Responsible отримує конкретну виконавчу роль, а C додаються тільки там, де справді потрібна експертиза. Client не залучений до кожної операційної дії, але погоджує вимоги та отримує інформацію про ключові етапи.
Як скласти матрицю RACI покроково
1. Випишіть задачі та результати
Складіть список робіт, етапів і результатів, для яких потрібно зафіксувати відповідальність. Не деталізуйте матрицю до дрібних підзадач, якщо вони мають однаковий розподіл ролей. Зручніше почати з ключових результатів проєкту та вже потім додати критичні задачі.
2. Випишіть учасників і ролі
Додайте в колонки людей або посади, які впливають на виконання задач. Для великої команди практичніше використовувати функціональні ролі: PM, дизайнер, розробник, маркетолог, клієнт. Самі задачі можна паралельно вести через планувальник задач.
3. Призначте одного Accountable на кожну задачу
Спочатку визначте того, хто остаточно приймає результат і відповідає за завершення роботи. Для кожного рядка залишайте одного A. Якщо таких людей двоє або більше, уточніть межі задачі або розділіть її на окремі результати.
4. Призначте Responsible
Визначте виконавця, який фактично робить роботу. У більшості задач достатньо одного R, але для великого етапу їх може бути кілька. Важливо, щоб кожен виконавець розумів свою частину роботи та очікуваний результат.
5. Додайте Consulted та Informed
Позначте C лише для людей, чия експертиза потрібна до прийняття рішення, а I — для тих, кому достатньо отримати статус або результат. Не додавайте всіх учасників у C «про всяк випадок»: велика кількість консультацій уповільнює роботу.
6. Перевірте матрицю на конфлікти
Пройдіться по кожному рядку: чи є R, чи є тільки один A, чи не забагато C та чи потрібні всі I. Після перевірки погодьте матрицю з командою. Повертається до неї варто щоразу, коли змінюється склад команди, обсяг робіт або схема прийняття рішень.
Типові помилки у матриці RACI
Два або більше Accountable для однієї задачі. Учасникам незрозуміло, хто має право на фінальне рішення. Залиште одного A або розділіть результат на окремі задачі.
Задача без Responsible. Якщо в рядку немає R, робота може залишитися без реального виконавця навіть за наявності відповідального керівника.
Забагато Consulted. Надмірна кількість погоджень перетворює матрицю на додаткову бюрократію та сповільнює рішення.
Усі учасники отримують роль у кожній задачі.RACI має показувати потрібну участь, а не заповнювати всі клітинки таблиці.
Ролі не обговорили з командою. Призначення працює тільки тоді, коли люди розуміють свої повноваження, очікування та межі відповідальності.
Матрицю склали один раз і більше не оновлюють. Після зміни складу команди або процесу старий розподіл ролей швидко втрачає актуальність.
Варіації: RASCI, RACI-VS, DACI
RASCI
RASCI додає роль S — Supportive, тобто учасника, який допомагає Responsible ресурсами або частиною роботи. Варіант корисний у великих проєктах, де важливо відокремити головного виконавця від людей, які надають йому операційну підтримку.
RACI-VS
RACI-VS доповнює класичну модель ролями V — Verifier і S — Signatory. Verifier перевіряє, чи відповідає результат вимогам, а Signatory формально затверджує його. Такий формат зручний у процесах із контролем якості, комплаєнсом або обов’язковим фінальним погодженням.
DACI
DACI фокусується не на виконанні задач, а на прийнятті рішень: Driver веде процес, Approver приймає рішення, Contributors надають експертизу, Informed отримують інформацію. Цей формат варто розглядати, коли головна проблема команди — не розподіл робіт, а затримки в ухваленні рішень.
Шаблон матриці RACI
Для шаблону достатньо розмістити задачі в рядках, а учасників або функціональні ролі — у колонках. У клітинках проставляються R, A, C або I. Дизайн може використати цю заготовку для окремого завантажуваного файлу.
Задача / результат
Учасник 1
Учасник 2
Учасник 3
Учасник 4
Задача 1
Задача 2
Задача 3
Задача 4
Приклад заповнення: для задачі «Підготувати дизайн» дизайнер отримує R, проджект-менеджер — A, клієнт — C, а розробник — I. Для наступної задачі ролі змінюються відповідно до того, хто фактично виконує роботу й хто затверджує результат.

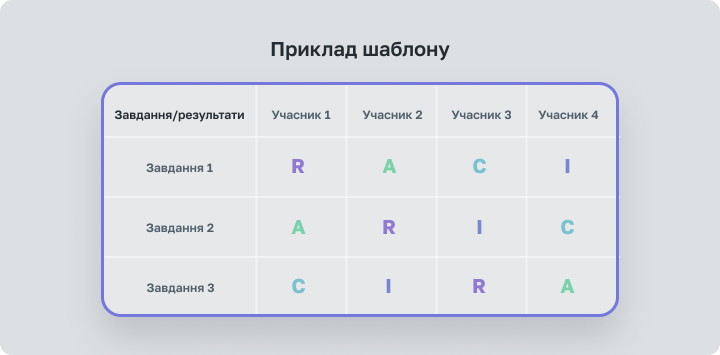

Приклад структури шаблону матриці RACI.
Як підтримувати RACI в роботі команди
Після узгодження матриці її варто використовувати разом із робочими задачами, а не зберігати окремим документом, який ніхто не відкриває. В системі управління проєктами корисно мати відповідальних, спостерігачів, статуси та сповіщення, щоб фактичний процес відповідав домовленому розподілу ролей.
Функції, які допомагають підтримувати прозорий розподіл відповідальності.

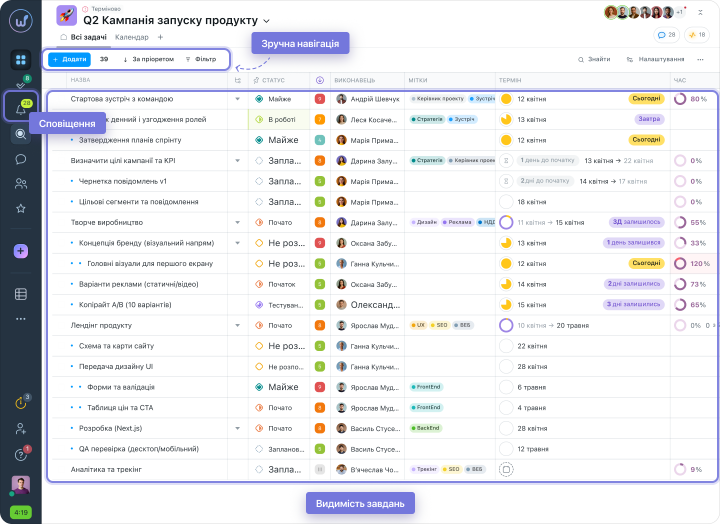

Відповідальні, статуси та прогрес задач у робочому просторі.
Переваги та обмеження матриці RACI
RACI робить відповідальність прозорою, спрощує погодження та допомагає уникати дублювання робіт. Водночас у дуже великій команді таблиця може стати громіздкою, а надмірна кількість ролей C та I — створити зайві комунікації. Тому матрицю краще будувати навколо ключових задач і регулярно актуалізувати.
Основні переваги та практичні обмеження матриці відповідальності.
FAQ про матрицю RACI
Що таке матриця RACI простими словами?
Матриця RACI — це таблиця, яка показує відповідальність учасників за кожну задачу. Вона визначає виконавця R, людину з кінцевою відповідальністю A, консультанта C та того, кого потрібно інформувати I. Такий формат допомагає команді швидко зрозуміти, хто що робить і хто приймає фінальне рішення.
Що означають літери R, A, C та I?
R означає Responsible, A — Accountable, C — Consulted, I — Informed. Responsible виконує роботу, Accountable відповідає за кінцевий результат, Consulted надає експертну думку, а Informed отримує інформацію про прогрес або результат. Ролі призначаються окремо для кожної задачі чи результату.
Чим Responsible відрізняється від Accountable?
Responsible виконує задачу, а Accountable несе остаточну відповідальність за її результат. Наприклад, дизайнер може бути R для макета, а проджект-менеджер — A, який погоджує готовність роботи. В одній задачі може бути кілька виконавців, але Accountable бажано залишати одного.
Чи може одна людина бути одночасно R і A?
Так, одна людина може одночасно мати ролі R і A, особливо в невеликій команді. Це нормально, якщо вона і виконує роботу, і має повноваження прийняти кінцевий результат. Важливо лише, щоб такий розподіл був усвідомленим і не створював перевантаження або конфлікту інтересів.
Скільки Accountable має бути на одну задачу?
На одну задачу бажано призначати одного Accountable. Один центр фінальної відповідальності прибирає суперечки про те, хто має затвердити результат або прийняти рішення. Якщо для задачі потрібні два незалежні затвердження, варто перевірити, чи не доцільніше розділити її на окремі результати.
Коли варто використовувати матрицю RACI?
Матрицю RACI варто використовувати, коли в проєкті багато учасників або перетинаються зони відповідальності. Вона особливо корисна для запусків, міжфункціональних команд, роботи з клієнтами та процесів із кількома рівнями погодження. Для простої задачі з одним виконавцем окрема матриця зазвичай не потрібна.
У чому різниця між RACI та RASCI?
RASCI відрізняється від RACI додатковою роллю S — Supportive. Вона позначає людей, які допомагають основному виконавцю ресурсами або частиною роботи, але не є головними Responsible. Така модель корисна у великих проєктах, де потрібно окремо показати операційну підтримку основного виконавця.
Як часто потрібно оновлювати матрицю RACI?
Матрицю RACI потрібно переглядати після суттєвих змін у проєкті. Це стосується нового складу команди, зміни обсягу робіт, появи нових етапів або іншої схеми погодження. Для стабільного проєкту достатньо перевіряти її на контрольних точках, а не змінювати після кожної дрібної задачі.
Який інструмент використовувати для матриці RACI?
Для старту достатньо звичайної таблиці, якщо команда невелика й ролі змінюються рідко. У складніших проєктах корисно поєднати RACI з системою задач, де видно відповідальних, статуси, спостерігачів і строки. Так матриця залишається пов’язаною з реальною роботою, а не окремим статичним файлом.
Підсумуємо
Матриця RACI працює найкраще, коли її будують навколо конкретних задач і регулярно звіряють із фактичним процесом. У практичному управлінні проєктами вона допомагає зафіксувати, хто виконує роботу, хто приймає результат, кого залучають до консультації та кого інформують.
